Как жара, влажность, соляной туман, пыль, высота над уровнем моря и нестабильные сети влияют на выбор трансформаторов для зарубежных проектов EPC, энергетических и промышленных предприятий, включая испытания по стандарту IEC, согласование напряжения и экспортные поставки.
Трансформатор мощностью 1000 кВА может выглядеть простым на чертеже. В зарубежных проектах трансформатор одной и той же мощности может работать совершенно по-разному на насосной станции в пустыне, на прибрежном предприятии пищевой промышленности, на сельской линии электропередачи в Африке или на высокогорном горнодобывающем предприятии.
На многие запросы китайских заводов по производству трансформаторов покупатель отправляет только «11 кВ / 0,4 кВ, 1000 кВА, Dyn11, ONAN». Этого достаточно для бюджетной цены, но недостаточно для безопасного производства. Серьезное предложение для Выбор трансформаторов для зарубежных проектов следует рассмотреть температура окружающей среды, влажность, соляной туман, пыль, высота над уровнем моря, колебания напряжения в сети, диапазон регулирования напряжения (РПН), уровень изоляции, требования к заводским приемо-сдаточным испытаниям (FAT) и экспортная упаковка.
Данная статья написана с точки зрения Консультант по экспорту трансформаторов, с практическими рекомендациями для подрядчиков EPC, инженеров-электриков, менеджеров по закупкам, руководителей проектов в сфере коммунальной инфраструктуры и владельцев промышленных предприятий.
кВА — это лишь отправная точка
Многие запросы на поставку трансформаторов начинаются с указания мощности, первичного и вторичного напряжения, частоты и группы соединения обмоток. Эти параметры необходимы, но они не дают представления об условиях эксплуатации на объекте.
Трансформатор мощностью 1250 кВА Масляный трансформатор Трансформатор с напряжением 11/0,415 кВ, частотой 50 Гц, системой охлаждения Dyn11 и ONAN может хорошо работать в одной стране, но подвергаться тепловым нагрузкам в другой. Если температура окружающей среды на площадке остается выше 45 °C в пиковый сезон, температура масла и состояние перегрева обмоток становятся серьезными проблемами проектирования. Если трансформатор установлен вблизи моря, коррозия бака, радиатора, клеммной коробки и болтов может стать долгосрочной проблемой надежности. Если проект расположен в высокогорном районе, где ведется добыча полезных ископаемых, необходимо пересмотреть воздушный зазор и эффективность охлаждения.
Для зарубежных проектов вопрос не только в том, «достаточна ли мощность?». Лучше спросить: сможет ли этот трансформатор работать в реальных климатических условиях, условиях сети и установки заказчика?

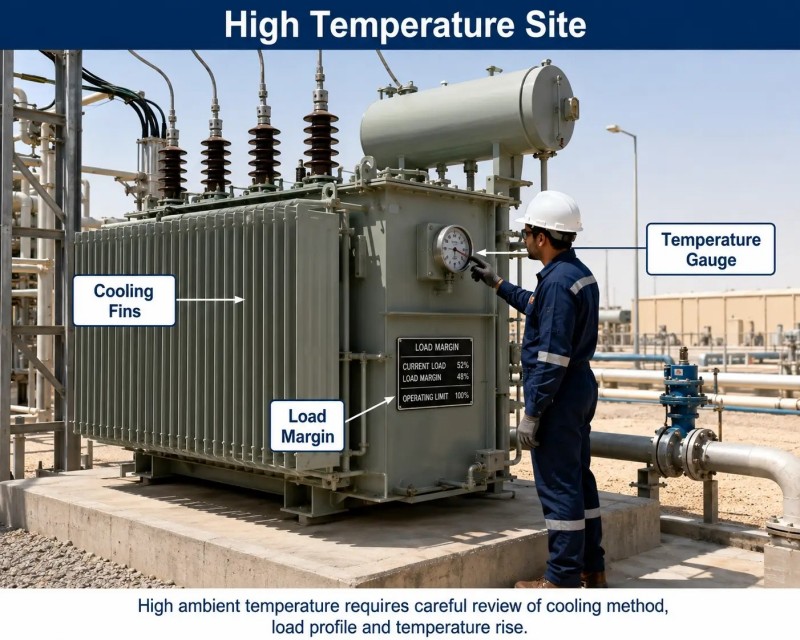

Жаркий климат: повышение температуры и профиль нагрузки имеют значение.
Проекты на Ближнем Востоке, в Африке и Южной Азии часто связаны с высокими температурами окружающей среды. Масляный распределительный или силовой трансформатор Нагрев влияет на температуру масла, старение изоляции обмоток и срок службы оборудования.
Перед оформлением заказа покупателям следует уточнить ряд параметров:
Максимальная температура окружающей среды на объекте.
Режим работы: постоянная нагрузка или пиковые нагрузки.
Ожидаемый рост нагрузки в будущем.
Способ охлаждения (например, ONAN или ONAF).
Температурные индикаторы, указатель уровня масла, устройство сброса давления и прочие комплектующие.
Трансформатор, выбранный исключительно на основе расчетной нагрузки, может оказаться перегруженным после расширения предприятия. Нередко после ввода оборудования в эксплуатацию добавляются насосы, электродвигатели, компрессоры и производственные линии. Для промышленных потребителей, как правило, выгоднее предусмотреть запас по тепловой нагрузке, чем впоследствии заменять трансформатор.

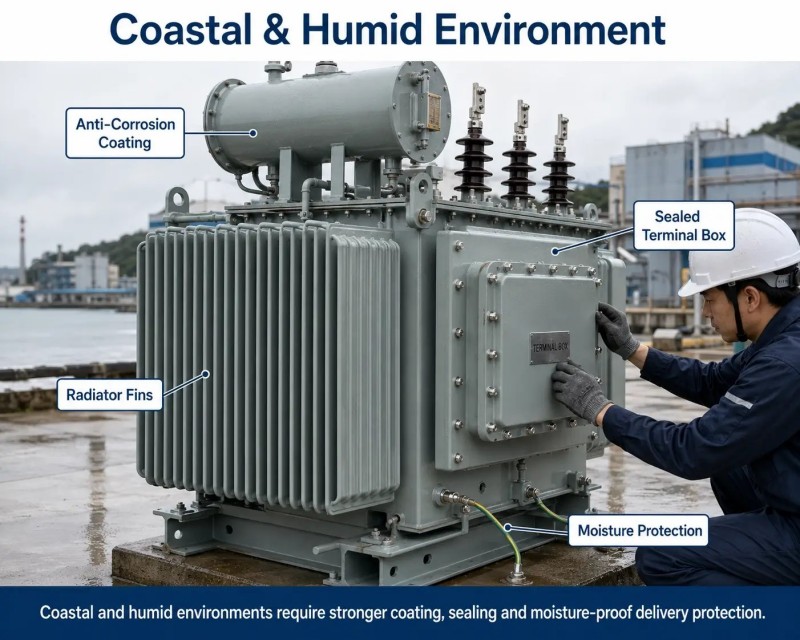

Влажные и прибрежные районы: антикоррозионная защита является частью обеспечения электротехнической надежности.
В Юго-Восточной Азии, островных странах, прибрежной Африке и на проектах по опреснению воды часто встречаются высокая влажность, соляной туман и коррозионно-активный воздух. В таких условиях покупателям не следует рассматривать краску как косметический элемент.
Длямасляный трансформатор наружной установки,В спецификации должны быть указаны:
Система наружного покрытия (например, эпоксидная грунтовка с высоким содержанием цинка и полиуретановое финишное покрытие).
Требования к классу коррозионной стойкости (например, C4 или C5, в зависимости от условий эксплуатации).
Качество сварных соединений радиатора и бака.
Степень защиты клеммной коробки.
Влагозащитная упаковка, использование влагопоглотителя и антикоррозийная защита для морской транспортировки.
При реализации проектов в прибрежных зонах неисправности не всегда связаны с конструкцией обмоток. Проникновение влаги в клеммную коробку, окисление контактов, повреждение покрытия или локальная коррозия бака могут привести к проблемам в процессе эксплуатации после монтажа оборудования.
Пыльные участки: герметизация и доступ для технического обслуживания — это немаловажные детали.
На проектах в пустыне и горнодобывающей промышленности часто наблюдается сильная запыленность. Песок может скапливаться на радиаторах, влиять на работу вентиляторов, загрязнять зоны терминалов и увеличивать объем работ по техническому обслуживанию.
Для трансформатор для наружной установки или пакет подстанцииПокупателям следует проверить:
Конструкцию кабельной коробки, шин или изоляторов.
Уровень герметичности клеммных коробок.
Доступность для очистки радиатора.
Конструкцию вентиляции и фильтрации корпуса подстанции.
Защиту от коррозии для замков, петель, болтов и опорных рам.
Для Компактные подстанции、При проектировании корпуса важно учитывать не только габариты. Недостаточная вентиляция может привести к повышению внутренней температуры. Негерметичность конструкции может допустить проникновение песка в отсеки среднего и низкого напряжения. Эти проблемы способны задержать ввод оборудования в эксплуатацию, даже если сам трансформатор успешно прошел заводские испытания.
Большая высота над уровнем моря: необходимость заблаговременной оценки изоляции и системы охлаждения
Горнодобывающие предприятия в Южной Америке, проекты в горных районах Центральной Азии и на плоскогорьях Африки могут располагаться на значительной высоте над уровнем моря. В таких условиях меняются характеристики внешней изоляции и условия охлаждения.
Запрос на поставку должен содержать следующие данные:
Высота объекта над уровнем моря.
Максимальная и минимальная температура окружающей среды.
Наибольшее рабочее напряжение системы.
Требования к стойкости к воздействию грозового импульса.
Требования к внешним воздушным изоляционным промежуткам.
Допустимое превышение температуры.
Если трансформатор изначально спроектирован для стандартных условий высотности, а впоследствии выясняется, что объект находится в высокогорной местности, проект может потребовать переработки. Это может затронуть конструкцию вводов, координацию изоляции, воздушные промежутки и тепловой расчет.

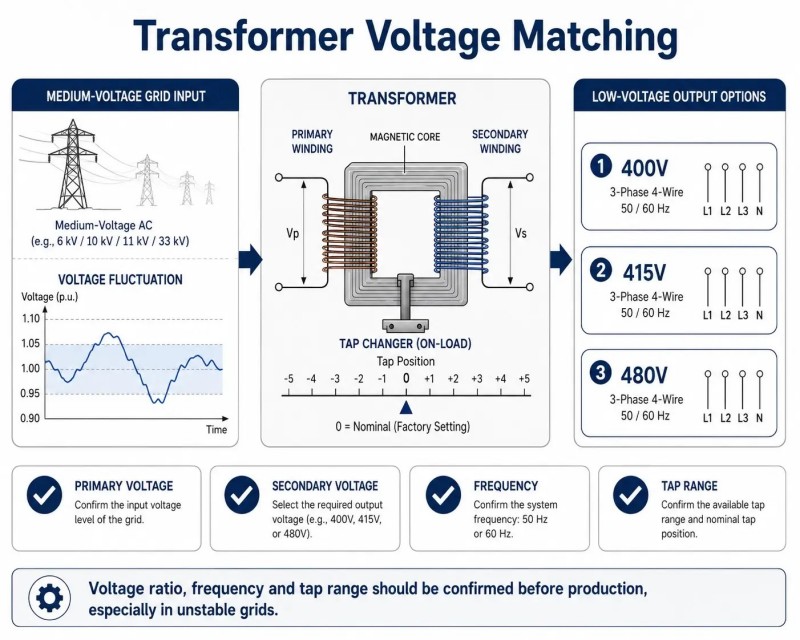

Колебания напряжения в сети: диапазон регулирования должен соответствовать реальным параметрам сети
Во многих зарубежных энергосистемах номинальное напряжение не поддерживается на идеально стабильном уровне. Заказчик может запросить трансформатор с параметрами 11 кВ / 400 В, однако фактическое напряжение в сети среднего напряжения может колебаться в диапазоне от 10,5 до 11,8 кВ. В результате выходное напряжение на стороне низкого напряжения может оказаться слишком высоким или слишком низким для электродвигателей, частотно-регулируемых приводов (ЧРП), шкафов управления и технологического оборудования.
Для согласование напряжений трансформатора,Покупателям необходимо уточнить следующие параметры:
Первичное напряжение (например, 10 кВ, 11 кВ, 13,8 кВ, 20 кВ или 33 кВ).
Вторичное напряжение (например, 400 В, 415 В, 433 В или 480 В).
Частота (50 Гц или 60 Гц).
Диапазон регулирования напряжения (например, ±2×2,5%, ±5% или значения, определяемые требованиями проекта).
Тип устройства регулирования напряжения: без возбуждения (ПБВ) или под нагрузкой (РПН).
Для стандартных проектов распределительных сетей зачастую достаточно устройства регулирования без возбуждения (ПБВ). Однако для сетей с частыми колебаниями напряжения или при наличии чувствительной к качеству электроэнергии нагрузки требуется более детальная инженерная проработка вопросов регулирования напряжения и выбора диапазона регулирования.
Группа соединения обмоток и полное сопротивление: незначительное расхождение — серьезная проблема на объекте
Схема соединения Dyn11 широко распространена на многих рынках, однако она не является универсальной. Если новый трансформатор должен работать параллельно с уже установленным оборудованием, заказчику необходимо согласовать группу соединения обмоток, напряжение короткого замыкания (импеданс), соотношение мощностей и условия работы при коротком замыкании.
Распространенный риск при закупке заключается в следующем: новый трансформатор соответствует требуемым параметрам мощности (кВА) и напряжения, но его полное сопротивление не подходит для параллельной работы. В результате нагрузка распределяется неравномерно, либо система релейной защиты не срабатывает должным образом.
Перед оформлением заказа покупателю следует предоставить:
Фотографию заводской таблички существующего трансформатора.
Однолинейную схему.
Тип нагрузки.
Информацию о необходимости параллельной работы.
Данные о настройках релейной защиты (при их наличии).
В рамках EPC-проектов эти данные должны быть подтверждены проектным консультантом или энергоснабжающей организацией. полное сопротивление короткого замыкания,Уровень повреждения и координация защиты. Импеданс влияет на падение напряжения, ток короткого замыкания и выбор оборудования, расположенного ниже по потоку.

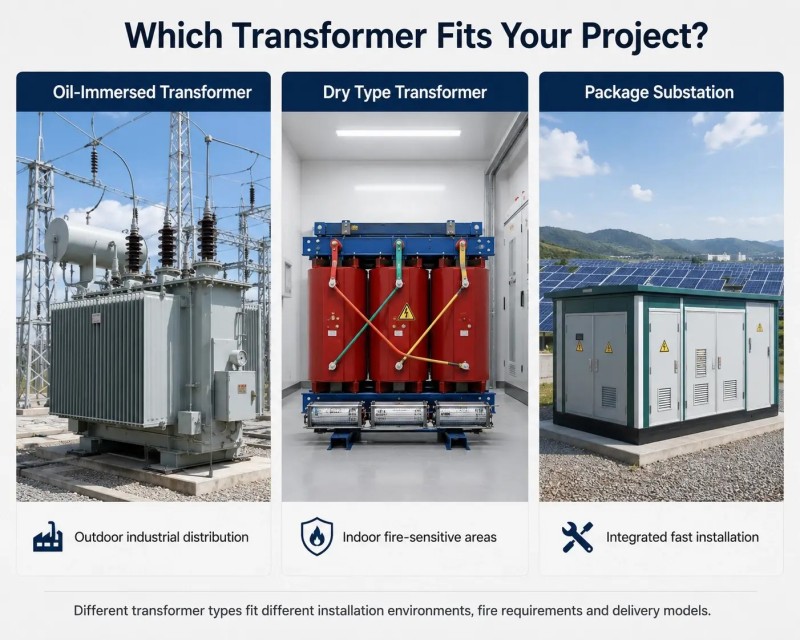

Сравнение продукции: масляные, сухие и комплектные подстанции.
Масляный трансформатор обычно подходит для наружных распределительных сетей, промышленных предприятий, горнодобывающих предприятий, насосных станций, проектов повышения напряжения в солнечных электростанциях и коммунальных сетей. Он обладает высокой эффективностью охлаждения и широким диапазоном мощности. Покупателям необходимо учитывать герметичность, защиту от утечек масла, пожарную безопасность, комплектующие и защиту при транспортировке.
Сухой трансформатор широко используется в закрытых электростанциях, коммерческих зданиях, больницах, центрах обработки данных, системах метро и на заводах со строгими противопожарными требованиями. Он позволяет избежать использования изоляционного масла и удобен для обслуживания внутри помещений. В условиях повышенной влажности, запыленности или коррозии защита корпуса и конструкция вентиляции становятся критически важными.
А пакет подстанции или компактная подстанцияЭтот вариант подходит, когда покупатель хочет, чтобы трансформатор, средневольтное распределительное устройство и низковольтный шкаф поставлялись в виде единого блока. Солнечные электростанции, проекты расширения заводов, временные электростанции и промышленные парки часто используют это решение. Основные риски связаны с коррозией корпуса, вентиляцией, повышением внутренней температуры, конфигурацией низковольтного шкафа и габаритами при транспортировке.
Простая логика выбора: в суровых условиях эксплуатации на открытом воздухе и при большей мощности часто предпочтительны устройства с масляным охлаждением; в помещениях, чувствительных к пожару, часто предпочтительны устройства сухого типа; быстрая установка на объекте часто предпочтительнее комплектные подстанции.
Первый сценарий проекта: Насосная станция для опреснения воды на Ближнем Востоке
Насосная станция для опреснения воды вблизи побережья может использовать крупные насосы, системы управления и вспомогательное оборудование. Трансформатор устанавливается на открытом воздухе, подвергаясь воздействию тепла, соляного тумана и высокой влажности.
Для такого типа проектов основными параметрами выбора являются:
Тепловой запас при высоких температурах окружающей среды.
Первичное напряжение и диапазон местных колебаний напряжения.
Вторичное напряжение, часто 400 В или 415 В.
Антикоррозионное покрытие бака и радиаторов.
Защита клеммной коробки.
Протокол плановых испытаний и проверка на герметичность перед отгрузкой.
Влагозащитная и антикоррозийная морская упаковка.
Если покупатель сравнивает только самую низкую цену FOB, выбранное устройство может выглядеть приемлемым в технических характеристиках, но не соответствовать условиям эксплуатации. Ржавчина, влажные клеммные коробки или отсутствие комплектующих могут задержать ввод в эксплуатацию.
Второй сценарий проекта: Расширение сети электроснабжения в сельской местности Африки
Проекты электрификации сельских районов в Африке часто включают в себя длинные линии, нестабильное напряжение, ограниченные ресурсы для технического обслуживания и сложные внутренние перевозки. Покупателю может потребоваться партия устройств мощностью от 25 кВА до 500 кВА.распределительные трансформаторы для деревень, ферм, мастерских и насосных станций.
Для данного сценария покупателям следует уточнить следующие параметры:
Первичное напряжение (например, 11 кВ, 22 кВ или 33 кВ).
Вторичное напряжение (например, 400 В или 415 В).
Способ установки: на опоре или на земле (на фундаменте).
Конструкция бака и основания, рассчитанная на длительную транспортировку внутри страны.
Комплектующие: разрядники перенапряжения, предохранители, кабельные ящики для стороны низкого напряжения (НН).
Требования к заводской табличке, схеме соединений и формату протокола испытаний.
Последние несколько сотен километров пути могут оказаться сложнее, чем морская перевозка. Необходимы надежная деревянная упаковка, фиксация на основании, защита вводов (изоляторов), правильная упаковка комплектующих и четкий упаковочный лист.
Риски при закупке: неполные данные ведут к скрытым расходам.
Типичные вопросы покупателей:
«Можете ли вы изготовить трансформатор с 11 кВ на 415 В?»
«Работаете ли вы по стандартам IEC?»
«Предоставляете ли вы отчет об заводских приемо-сдаточных испытаниях (FAT)?»
«Возможна ли морская доставка?»
«Можете ли вы обеспечить соответствие местным параметрам напряжения?»
Это важные вопросы, но их недостаточно. Основной риск при закупке заключается в том, что завод может рассчитать стоимость, но не сможет качественно выполнить заказ из-за недостатка информации.
Ситуации с высоким риском:
Указана мощность, но не описаны условия эксплуатации.
Упомянут стандарт IEC, но не согласован объем испытаний.
Указано напряжение, но не учтены частота и допустимые колебания напряжения.
Заявлена установка на открытом воздухе, но не учтены такие факторы, как соляной туман, пыль или высота над уровнем моря.
Сравниваются цены FOB, но не учитываются стоимость упаковки, комплектующих и документации.
Запрашивается протокол испытаний, но неясен порядок присутствия заказчика при приемо-сдаточных испытаниях (FAT).
Надежный поставщик должен задавать технические вопросы, прежде чем предлагать минимальную цену. Надежный покупатель должен оценивать техническую проработанность заказа, а не только цену за единицу продукции.
Опыт экспортных поставок трансформаторов с китайских заводов
Для экспорт трансформаторов из Китая,Работы по доставке начинаются до того, как трансформатор покинет завод.
Покупатель и поставщик должны подтвердить:
Чертеж общего расположения, габаритный чертеж, чертеж паспортной таблички и схему электропроводки.
Перечень комплектующих, включая регулятор температуры, указатель уровня масла, предохранительное устройство, сапун, ролики, вентиляторы и клеммную коробку.
Морскую упаковку и защиту при транспортировке по суше.
Защиту высоковольтных и низковольтных изоляторов.
Крепление бака, радиатора и основания.
Требование к фумигированному деревянному или фанерному ящику.
Отгрузочные документы, такие как протокол испытаний, упаковочный лист, коммерческий счет, сертификат происхождения, руководство и сертификат соответствия.
Для более крупных маслопогружных устройств обе стороны также должны подтвердить, поставляется ли трансформатор с маслом, требуется ли заправка маслом на месте, требуется ли защита азотом и имеется ли на площадке соответствующее подъемно-разгрузочное оборудование.
Многие задержки проекта связаны с документами, упаковкой, комплектующими и условиями разгрузки, а не с самим производством трансформатора.

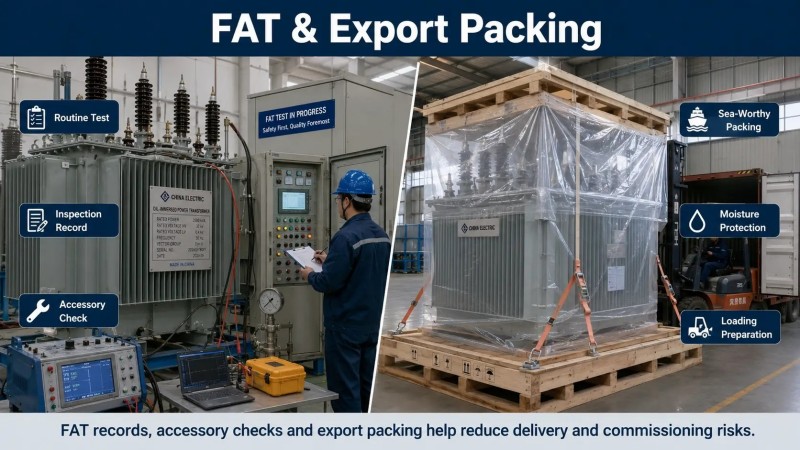

Точки заводских приемочных испытаний и плановых испытаний, которые должны подтвердить покупатели.
Заводские приемочные испытания не должны ограничиваться лишь несколькими производственными фотографиями. Покупатель должен определить перечень тестируемых элементов, критерии приемки, формат отчета и метод контроля до начала производства.
Типично стандартное испытание трансформатора В перечень работ входят:
Измерение сопротивления обмоток.
Проверка коэффициента напряжения и фазового сдвига.
Измерение импеданса короткого замыкания и потерь на нагрузке.
Измерение потерь и тока холостого хода.
Испытание на выдерживаемое приложенное напряжение.
Испытание на выдерживаемое наведенное напряжение.
Проверка сопротивления изоляции.
Проверка герметичности или давления для трансформаторов с жидкостным охлаждением.
Проверка функциональности вспомогательного оборудования.
Если проект требует независимой инспекции, видео-заводских приемочных испытаний (FAT) или приемочных испытаний в присутствии наблюдателя, это должно быть прописано в контракте до начала производства. Добавление особых требований после завершения может повлиять на стоимость и сроки поставки.
При закупках по схеме EPC документы FAT могут быть привязаны к этапу оплаты. Например, после начала производства поставщик предоставляет протокол испытаний, фотографию паспортной таблички, фотографию упаковки и фотографию загрузки контейнера перед окончательной оплатой или отгрузкой.
Часто задаваемые вопросы
В1. Всегда ли для жаркого климата требуется трансформатор большей мощности?
Не всегда. Решение зависит от температуры окружающей среды, профиля нагрузки, рабочего цикла и требований к допустимому превышению температуры. В некоторых проектах требуется улучшенное охлаждение или повышенный запас по теплостойкости, в других — более высокая номинальная мощность.
В2. Какое напряжение — 400 В или 415 В — чаще встречается в зарубежных проектах?
Распространены оба варианта. Выбор правильного вторичного напряжения зависит от страны и параметров системы конкретного проекта. Перед заказом покупателю следует уточнить действующий в регионе стандарт низкого напряжения.
В3. Можно ли использовать масляные трансформаторы вблизи моря?
Да, но необходимо предусмотреть антикоррозийное исполнение, а также обеспечить надлежащую герметизацию и упаковку. Для проектов в прибрежных зонах следует уделить внимание системе защитного покрытия, защите клеммных коробок и радиаторов, а также мерам по защите от влаги при транспортировке.
В4. Достаточно ли для приемки оборудования заводского протокола приемо-сдаточных испытаний?
Для многих проектов этот документ является ключевым при приемке. Однако в проектах EPC-подрядчиков, энергокомпаний или государственных заказчиков могут потребоваться присутствие независимой инспекции, проведение заводских испытаний (FAT) с видеофиксацией или предоставление отчета в определенном формате. Эти требования необходимо согласовать до начала производства.
В5. Какую информацию следует предоставить китайскому производителю трансформаторов?
Необходимо указать: мощность, соотношение напряжений, частоту, группу соединения обмоток, условия установки, температуру окружающей среды, высоту над уровнем моря, тип нагрузки, диапазон регулирования напряжения (ПБВ/РПН), способ охлаждения, требования стандартов IEC, комплектацию, страну и порт назначения, а также условия поставки (инкотермс). При наличии также следует предоставить однолинейную схему и фотографию паспортной таблички (шильдика) имеющегося трансформатора.
Призыв к действию
Если вы занимаетесь поиском поставщиков масляные трансформаторы, трансформаторы сухого типа, распределительные трансформаторы или комплектные подстанцииДля зарубежного проекта сообщите нам параметры напряжения, мощности, условия установки и страну назначения.
Наши инженеры смогут изучить эту информацию. согласование напряжений трансформатора,способ охлаждения, диапазон регулирования напряжения (отпайки), требования FAT, экспортная упаковка и график поставки — до предоставления ценового предложения.
Свяжитесь с нами, чтобы получить технико-коммерческое предложение от китайского производителя трансформаторов.
